Close Menu

    Subscribe to Updates

    Get the latest creative news from FooBar about art, design and business.

    What's Hot

    यो कार्कीमाथिको कारवाही होइन जिम्मेवारी हेरफेर मात्रै हो: मन्त्री पोखरेल

    November 4, 2026

    अन्तत: कार्कीलाई हटाएर केसी प्रहरीको महानिरीक्षक नियुक्त

    November 4, 2026

    पहिलो पटक ‘कुकुर तिहार’ रिल प्रतियोगिता

    November 4, 2026
    Facebook X (Twitter) Instagram
    Trending
    • यो कार्कीमाथिको कारवाही होइन जिम्मेवारी हेरफेर मात्रै हो: मन्त्री पोखरेल
    • अन्तत: कार्कीलाई हटाएर केसी प्रहरीको महानिरीक्षक नियुक्त
    • पहिलो पटक ‘कुकुर तिहार’ रिल प्रतियोगिता
    • राष्ट्रिय गौरवका सिँचाइ आयोजनाबाट नयाँ खेतमा पानी
    • बैंककमा ऊर्जामन्त्री श्रेष्ठको सम्बोधन: ‘हाम्रा हिमाल जोगाउन विश्वले सहकार्य गरोस्’
    • लुम्बिनी केबलकारमा भारतीय पर्यटक २४ प्रतिशतले बढे : पाँचतारे होटेल र क्यासिनो निर्माण अन्तिम चरणमा
    • कात्तिक १५ देखि नागढुंगा सुरुङमार्ग प्रयोगमा टोल शुल्क लाग्ने
    • मोरङको केरौन १३२ केभी सबस्टेसन निर्माण सम्पन्न, विद्युत् आपूर्ति भरपर्दो हुने, चुहावट घट्ने
    Facebook X (Twitter) Instagram
    Pahilo Click
    Sunday, November 8
    • होमपेज
    • राजनीति
    • समाज
    • प्रदेश
    • विचार / अन्तर्वार्ता
    • अर्थ/बाणिज्य
    • पहिलो विशेष
    • जीवनशैली
    • मनोरञ्जन
    • खेलकुद
    Pahilo Click
    Home » कालीगण्डकी करिडोर २२० केभी प्रसारण लाइन निर्माण सम्पन्न, बन्यो १२०० मेगावाटसम्म विद्युत् प्रसारण गर्ने पूर्वाधार

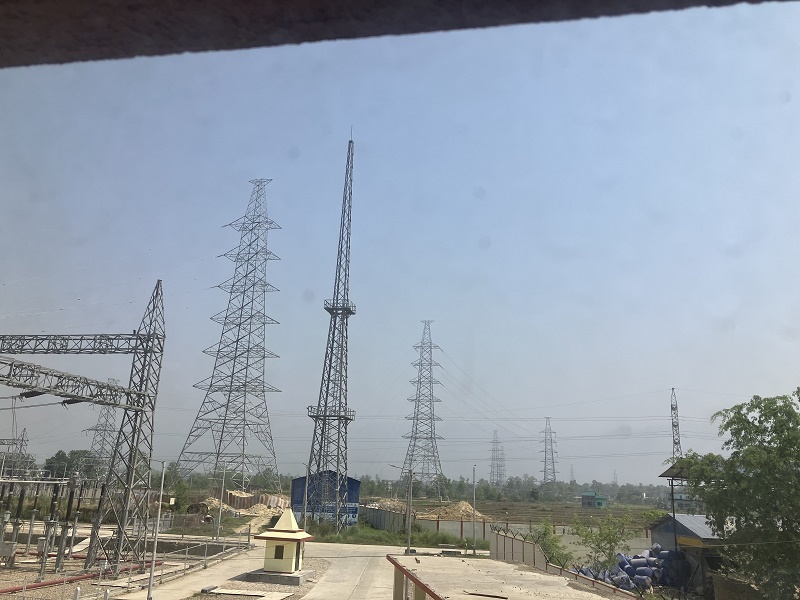

    कालीगण्डकी करिडोर २२० केभी प्रसारण लाइन निर्माण सम्पन्न, बन्यो १२०० मेगावाटसम्म विद्युत् प्रसारण गर्ने पूर्वाधार

    पहिलोक्लिकपहिलोक्लिकOctober 10, 2023No Comments
    Share
    Facebook Twitter LinkedIn Pinterest Email Copy Link

    काठमाडौं: कालीगण्डकी र यसका सहायक नदीहरुमा निर्माण हुने जलविद्युत आयोजनाहरुको विद्युत राष्ट्रिय प्रणालीमा समाहित गर्नका लागि कालीगण्डकी करिडोर २२० केभी डबल सर्किट प्रसारण लाइन निर्माण सम्पन्न भएको छ ।


    म्याग्दीको अन्नपूर्ण गाउँपालिका–३ दाना सबस्टेसनबाट सुरु भई पर्वत, बागलुङ, स्याङ्जा, पाल्पा, रुपन्देही हुँदै नवलपरासी (बर्दघाट सुस्ता पश्चिम)को सुनवल नगरपालिका–१३ भुमहीस्थित नयाँ बुटवल सबस्टेसनसम्मको करिब १४० किलोमिटर डबल सर्किट प्रसारण लाइन निर्माण सम्पन्न भएको हो । प्रसारण लाइन निर्माण सम्पन्न भएसँगै करिब १२०० मेगावाटसम्म विद्युत् प्रसारणका लागि पूर्वाधार तयार भएको छ ।

    नेपाल विद्युत प्राधिकरणले प्रसारण लाइनलाई दुई खण्डमा विभाजन गरी निर्माण गरेको थियो । पहिलो खण्डअन्तर्गत दानादेखि पर्वतको कुश्मा नगरपालिका–२ खुर्कोटसम्मको करिब ४० किलोमिटर प्रसारण लाइन निर्माण सम्पन्न भई सञ्चालनमा आइसकेको छ । पहिलो खण्डमानै खुर्कोटमा २२०÷१३२ केभी र दानामा २२०÷१३२÷३३ केभी सबस्टेसन निर्माण सम्पन्न भई सञ्चालनमा छन् । दुवै सबस्टेसनमा १००÷१०० एमभिए क्षमताका पावर ट्रान्सफर्मरहरु राखिएका छन् ।
    दोस्रो खण्डअन्तर्गत कुश्माबाट नयाँ बुटवल सबस्टेसनसम्मको करिब ९० किलोमिटर प्रसारण लाइन निर्माण सम्पन्न गरी सोमबारबाट चार्ज गरी सञ्चालनमा ल्याइएको छ । यस खण्डमा २३६ वटा टावरहरु निर्माण गरिएको छ । सुनवल नगरपालिका–१३ बडेराबाट नयाँ बुटवल सबस्टेसनसम्म २२० केभीको चार सर्किट (मल्टी सर्किट) लाइनका लागि टावरहरु निर्माण गरिएको छ । नयाँ बुटवलमा २२० केभीको सबस्टेसन निर्माण गरिएको छ । दोस्रो खण्ड सञ्चालनमा आएसँगै कालीगण्डकी करिडोर प्रसारण लाइन निर्माण सम्पन्न भएको हो ।

    प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङले कालीगण्डकी करिडोर प्रसारण लाइन सञ्चालनमा आएपछि एकीकृत विद्युत् प्रणालीको विश्वसनीयता बढ्ने र नवलपरासी, रुपन्देहीलगायतका क्षेत्रको भोल्टेज सुधार हुने बताउनुभयो ।
    ‘प्रसारण लाइनको क्षमताले नधान्दा कुश्मा सबस्टेसनबाट मोदीतर्फ थप विद्युत् पठाउन नसक्दा म्याग्दीमा सञ्चालित ४० मेगावाटको मिस्त्री खोला जलविद्युत् आयोजनाको पूरै विद्युत् प्रवाह हुन सकिरहेको थिएन भने लमजुङको दोर्दी खोला करिडोरमा निर्माण भएका आयोजनाहरुको विद्युत् प्रसारणमा पनि समस्या थियो, कालीगण्डकी करिडोर सञ्चालनमा आएसँगै मिस्त्रीलगायतका आयोजनाहरुको विद्युत् पूर्ण रुपमा प्रसारण गर्न सकिन्छ,’ कार्यकारी निर्देशक घिसिङले भन्नुभयो ।

    ‘त्यस क्षेत्रको विद्युत् प्रसारणको समस्या समाधान भएको छ, आयोजनाहरुबाट उत्पादित विद्युत् पूर्ण रुपमा प्रवाह हुने हुँदा देशभित्र खपत गरी अतिरिक्त भएको विद्युत् भारतर्फ थप निर्यात गर्न सजिलो हुने छ।’

    दाना सबस्टेसनमा ४२ मेगावाटको मिस्त्री खोला, १४ मेगावाटको घार खोला, १३.६ मेगावाटको थापा खोला र ५ मेगावाटको घलेम्दी खोला जलविद्युत् आयोजनाहरुको ७४.६ मेगावाट विद्युत् जोडिएको छ । उक्त आयोजनाहरुबाट उत्पादित विद्युत् स्थानीय रुपमा खपत गरी बाँकी कालीगण्डकी करिडोर प्रसारण लाइन हुँदै नयाँ बुटवल सबस्टेसनतर्फ प्रवाह गरिएको छ ।

    मुस्ताङ, म्याग्दीलगायतका जिल्लाहरुमा निर्माणाधीन तथा निर्माण हुने जलविद्युत आयोजनाहरुको विद्युत् पनि यही प्रसारण लाइनमा जोडी राष्ट्रिय प्रणालीमा समाहित गरिने छ ।

    रुख कटान अनुमति प्रक्रियामा भएको ढिलाइ, स्थानीयको अवरोध, कोभिड–१९को महामारीलगायतका कारणले कालीगण्डकी करिडोर प्रसारण लाइन निर्माण प्रभावित भएको आयोजना प्रमुख चन्दन घोषले बताउनुभयो ।

    पर्वतको फलेवास नगरपालिका–६का स्थानीयले प्रसारण लाइन निर्माणबाट देवीस्थानस्थित विद्यालय र रंगशालामा क्षति पुग्ने भन्दै तीन वर्षभन्दा बढी  प्रसारण लाइनको रुट सार्न माग गर्दै निर्माणमा अवरोध गरेका थिए । स्थानीयको अवरोधका कारण फलेवासमा प्रसारण लाइनका ४ वटा टावरहरु निर्माण प्रभावित भएको थियो ।

    प्राधिकरणको उच्च व्यवस्थापन र आयोजनाको निरन्तरको पहलपछि समस्या समाधान गरी प्रसारण लाइन निर्माण गरिएको थियो । कुश्मा–नयाँ बुटवल खण्ड निर्माणका लागि भारतीय कम्पनी एल एण्ड टीसँग २०७४ मंसिरमा ठेक्का सम्झौता भएको थियो । उक्त सम्झौता २०७४ पुसबाट कार्यान्वयनमा आएको थियो ।

    नेपाल सरकार तथा प्राधिकरणको लगानी र एसियाली विकास बैंकको दक्षिण एशिया उपक्षेत्रीय आर्थिक सहयोग (सासेक)अन्तर्गत विद्युत् प्रणाली विस्तार परियोजनाबाट प्राप्त सहुलियतपूर्ण ऋणमा कालीगण्डकी करिडोर प्रसारण लाइन आयोजना निर्माण गरिएको हो । आयोजनाको अनुमानित लागत करिब ११ अर्ब रुपैयाँ छ ।

    नयाँ बुटवल सबस्टेसनबाट बर्दघाटसम्मको लाइन निर्माण सम्पन्न भएपछि हेटौंडाबाट नयाँ बुटवलसम्म २२० केभी प्रसारण लाइन पूर्वाधार संरचना तयार हुने छ । नयाँ बुटवल–बर्दघाट २१ किलोमिटर प्रसारण लाइन आगामी पुसभित्र सम्पन्न गर्ने लक्ष्यका साथ काम भइरहेको छ । अहिले हेटौंडाबाट भरतपुर हुँदै बर्दघाटसम्मको २२० केभी प्रसारण लाइन निर्माण सम्पन्न भई सञ्चालनमा आइसकेको छ ।भारतसँगको विद्युत् व्यापारका लागि नयाँ बुटवल–गोरखपुर ४०० केभी दोस्रो अन्तरदेशीय प्रसारण लाइन पनि निर्माण गर्न लागिएको छ ।

    देशभित्र खपत गरी अतिरिक्त भएको विद्युत् सोही प्रसारण लाइनमार्फत भारततर्फ निर्यात गरिने छ । अमेरिकी सहायता परियोजना मिलेनियम च्यालेन्ज कर्पोरेसन (एमसिसी)मार्फत प्राप्त हुने अनुदानबाट नयाँ बुटवलमा ४०० केभीको सबस्टेसन र बुटवल–गोरखपुर प्रसारण लाइनअन्तर्गत नेपाल खण्डको निर्माण गरिने छ ।

    Facebook Comments Box

    कालीगण्डकी करिडोर
    Share. Facebook Twitter Pinterest LinkedIn Tumblr Email Copy Link
    पहिलोक्लिक
    • Website
    • Facebook
    • X (Twitter)

    पहिलो क्लिक डटकम आम सरोकारका विषयलाई प्राथमिकता दिने नेपालको अनलाइन न्यूज पोर्टल हो ।

    Related Posts

    यो कार्कीमाथिको कारवाही होइन जिम्मेवारी हेरफेर मात्रै हो: मन्त्री पोखरेल

    November 4, 2026

    अन्तत: कार्कीलाई हटाएर केसी प्रहरीको महानिरीक्षक नियुक्त

    November 4, 2026

    पहिलो पटक ‘कुकुर तिहार’ रिल प्रतियोगिता

    November 4, 2026

    राष्ट्रिय गौरवका सिँचाइ आयोजनाबाट नयाँ खेतमा पानी

    November 1, 2026

    बैंककमा ऊर्जामन्त्री श्रेष्ठको सम्बोधन: ‘हाम्रा हिमाल जोगाउन विश्वले सहकार्य गरोस्’

    October 30, 2026

    लुम्बिनी केबलकारमा भारतीय पर्यटक २४ प्रतिशतले बढे : पाँचतारे होटेल र क्यासिनो निर्माण अन्तिम चरणमा

    October 29, 2026
    Add A Comment

    Leave A Reply Cancel Reply

    About Us
    About Us

    पहिलो क्लिक डटकम जनसरोकारका विषयलाई प्राथमिकता दिने नेपालको अनलाइन न्यूज पोर्टल हो । सत्यता, निष्पक्षता र विश्वसनीयता हाम्रो सिद्धान्त हो । पहिलो क्लिकले समाचार पोर्टल मात्र होइन, आवाजविहीनहरुको आवाज पनि हो ।

    Facebook X (Twitter)
    Pahilo Click Studio
    https://www.youtube.com/watch?v=RVOSL5cqB1w
    Contact

    01-4410872
    pahiloclick@gmail.com
    New Plaza, Putalisadak, Kathmmandu
    सूचना विभाग दर्ता नं: २०१७/२०७७/७८

    © 2026 GOSA Designs. Designed by GOSA.
    • राजनीति
    • प्रदेश
    • विश्व
    • समाज
    • सिफारिस

    Type above and press Enter to search. Press Esc to cancel.
