Close Menu

    Subscribe to Updates

    Get the latest creative news from FooBar about art, design and business.

    What's Hot

    यो कार्कीमाथिको कारवाही होइन जिम्मेवारी हेरफेर मात्रै हो: मन्त्री पोखरेल

    November 4, 2026

    अन्तत: कार्कीलाई हटाएर केसी प्रहरीको महानिरीक्षक नियुक्त

    November 4, 2026

    पहिलो पटक ‘कुकुर तिहार’ रिल प्रतियोगिता

    November 4, 2026
    Facebook X (Twitter) Instagram
    Trending
    • यो कार्कीमाथिको कारवाही होइन जिम्मेवारी हेरफेर मात्रै हो: मन्त्री पोखरेल
    • अन्तत: कार्कीलाई हटाएर केसी प्रहरीको महानिरीक्षक नियुक्त
    • पहिलो पटक ‘कुकुर तिहार’ रिल प्रतियोगिता
    • राष्ट्रिय गौरवका सिँचाइ आयोजनाबाट नयाँ खेतमा पानी
    • बैंककमा ऊर्जामन्त्री श्रेष्ठको सम्बोधन: ‘हाम्रा हिमाल जोगाउन विश्वले सहकार्य गरोस्’
    • लुम्बिनी केबलकारमा भारतीय पर्यटक २४ प्रतिशतले बढे : पाँचतारे होटेल र क्यासिनो निर्माण अन्तिम चरणमा
    • कात्तिक १५ देखि नागढुंगा सुरुङमार्ग प्रयोगमा टोल शुल्क लाग्ने
    • मोरङको केरौन १३२ केभी सबस्टेसन निर्माण सम्पन्न, विद्युत् आपूर्ति भरपर्दो हुने, चुहावट घट्ने
    Facebook X (Twitter) Instagram
    Pahilo Click
    Saturday, November 7
    • होमपेज
    • राजनीति
    • समाज
    • प्रदेश
    • विचार / अन्तर्वार्ता
    • अर्थ/बाणिज्य
    • पहिलो विशेष
    • जीवनशैली
    • मनोरञ्जन
    • खेलकुद
    Pahilo Click
    Home » २२० केभी बाह्रबिसे सबस्टेसन निर्माणको काम ९५ प्रतिशत सकियो, दुई महिनाभित्रमा सक्ने लक्ष्य

    २२० केभी बाह्रबिसे सबस्टेसन निर्माणको काम ९५ प्रतिशत सकियो, दुई महिनाभित्रमा सक्ने लक्ष्य

    पहिलोक्लिकपहिलोक्लिकFebruary 4, 2024No Comments
    Share
    Facebook Twitter LinkedIn Pinterest Email Copy Link

    काठमाडौं: सिन्धुपाल्चोकको बाह्रबिसे नगरपालिकामा २२०÷१३२ केभी सबस्टेसनको निर्माण अन्तिम चरणमा पुगेको छ । दुई महिनाभित्रमा सक्ने लक्ष्यका साथ सबस्टेसन निर्माणका अन्तिम चरणका कामहरु धमाधम भइरहेका छन् ।

    सबस्टेसनमा राखिने पावर ट्रान्सफर्मरहरु जडान भइसकेका छन् । सबस्टेसनमा २२०÷१३२ केभी, १६० एमभीए र १३२÷११ केभी, ५ एमभीएका पावर ट्रान्सफर्मरहरु राखिएका छन् ।

    ग्याँस इन्सुलेटेड प्रणाली (जिआइएस) प्रविधिमा आधारित सबस्टेसनका उपकरणहरु जडान अन्तिम चरणमा छ । नियन्त्रण कक्षमा रहने सम्पूर्ण उपकरणहरु निर्माणस्थलमा आपूर्ति भइसकेका छन् ।

    उपकरणहरुको जडान धमाधम भइरहेको छ । २२०÷१३२ केभी सबस्टेसन निर्माणको समग्र प्रगति करिब ९५ प्रतिशत छ । बाह्रबिसेमै ४०० केभीको अर्को सबस्टेसन पनि निर्माणाधीन छ ।

    नेपाल विद्युत प्राधिकरणको सहायक कम्पनी चिलिमे जलविद्युत कम्पनीको अगुवाइमा सिन्धुपाल्चोकमा निर्माण गरिएको १०२ मेगावाटको मध्यभोटेकोशी जलविद्युत् आयोजनाको विद्युत् यही सबस्टेसनमा जोडिने छ ।

    मध्यभोटेकोशीबाट उत्पादित विद्युत् २२० केभी प्रसारण लाइनमार्फत बाह्रबिसे सबस्टेसनमा जोडिनेछ । आयोजनाले आफ्नो विद्युतृगृहको स्वीचयार्डबाट बाह्रबिसे सबस्टेसनसम्मको करिब ४ किलोमिटर लामो २२० केभी सिङ्गल सर्किट प्रसारण लाइनको टावरहरु निर्माण गरिसकेको छ । प्रसारण लाइनको करिब २ किलोमिटर तार तानिएको छ ।

    आयोजनाले बाह्रबिसे नगरपालिका–३ र ४ स्थित पलाँतीका स्थानीय बासिन्दाको अवरोधका कारण २ किलोमिटर तार तान्न सकिरहेको छैन । हाल मध्यभोटेकोशी जलविद्युत आयोजनाका संरचनाहरुको निर्माण सम्पन्न गरी परीक्षण भइरहेका छन् ।

    आयोजनाबाट उत्पादित विद्युत् राष्ट्रिय प्रसारण लाइनमा जोड्न नसकेर खेर जाने अवस्था आउन नदिन बाह्रबिसे सबस्टेसन जतिसक्दो छिटो सम्पन्न गर्नु पर्ने दबाबमा प्राधिकरण छ ।

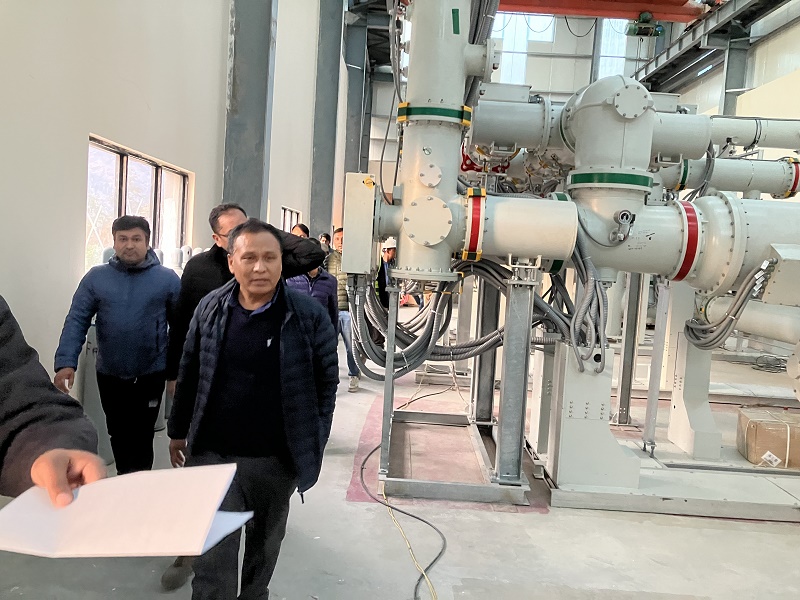

    प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङ, प्रसारण निर्देशनालयका उपकार्यकारी निर्देशक दीर्घायु कुमार श्रेष्ठ र आयोजना व्यवस्थापन निर्देशनालयका उपकार्यकारी निर्देशक तारा प्रसाद प्रधान सम्मिलित प्राधिकरणको उच्चस्तरीय टोलीले शनिबार सबस्टेसन निर्माणस्थलको अनुगमन गरी बाँकी कामहरु तत्काल सम्पन्न गर्न निर्देशन दिएको छ ।

    टोलीले आयोजना व्यवस्थापन र निर्माण व्यवसायीसँग निर्माणमा देखिएका समस्या, उपकरण आपूर्तिको अवस्था, निर्माण सम्पन्न हुने तालिका, प्रसारण लाइनमा भइरहेको अवरोध हटाउन स्थानीयसँग छलफल गरेको थियो । साथै, टोलीले मध्यभोटेकोशी जलविद्युत आयोजनाको पनि भ्रमण गरी हाल भइरहेका परीक्षणका कार्यहरुको जानकारी लिएको थियो ।

    कार्यकारी निर्देशक घिसिङले उपकरणहरु सम्पूर्ण आपूर्ति भइसकेको र केही जडान पनि अन्तिम चरणमा पुगेको अवस्थामा जनशक्ति अझै थप गरी दुई महिनाभित्रमा सबस्टेसन निर्माण सम्पन्न गर्न निर्देशन दिनुभयो । ‘सबस्टेसन निर्माणको पछिल्लो चरणको प्रगति सन्तोषजनक नै देखिएको छ, नयाँ खिम्ती–बाह्रबिसे र बाह्रबिसे लप्सीफेदी (काठमाडौं) प्रसारण लाइन निर्माण पनि अन्तिम चरणमा पुगेको छ, अन्य कुनै समस्या नआएमा निर्माण आगामी २÷३ महिनाभित्र सम्पन्न हुने अवस्था बनेको छ, त्यसैले सबैले आ–आफ्नोतर्फबाट अन्तिम पहल र कोसिस गरौं’, घिसिङले भन्नुभयो ।

    बाह्रबिसे सबस्टेसन निर्माण ठेक्का पाएको चिनियाँ कम्पनीहरू ग्वाङसी ट्रान्समिसन एण्ड सबस्टेसन कन्ट्रक्सन तथा सेन्जेन क्लाउ इलेक्ट्रोनिक्सको संयुक्त उपक्रमको कमजोर कार्यसम्पादन, कोभिड–१९ महामारीलगायतका कारण सबस्टेसनको निर्माण ढिलाइ हुँदै आएको छ ।

    प्राधिकरणले मध्यभोटेशीको विद्युत् प्रवाहका लागि अस्थायी रूपमा वैकल्पिक व्यवस्था गरेको छ । तर, त्यसका लागि पनि २२०÷१३२ केभी बाह्रबिसे सबस्टेसनको निर्माण अनिवार्य छ । २२ मेगावाटको माथिल्लो चाकू ए जलविद्युत आयोजनाको प्रवद्र्धक कम्पनी शिवश्री हाइड्रोपावरले निर्माण गरेको १३२ केभी सिङ्गल सर्किट प्रसारण लाइनलाई डबल बनाउन लागिएको छ ।

    शिवश्री हाइड्रोपावरले लामोसाँघु सबस्टेसनबाट बाह्रबिसेसम्म बनाउनु पर्ने उक्त लाइनको काम तत्काल सुरु गर्न प्राधिकरणको उच्चस्तरीय टोलीले आग्रह गरेको छ ।

    कम्पनी करिब १० किलोमिटर लाइनमध्ये सात किलोमिटर तार तान्नु पर्ने छ भने बाह्रबिसे बजार नजिकबाट सबस्टेसनसम्म करिब तीन किलोमिटर नयाँ प्रसारण लाइन बनाउनु पर्ने छ । यसका लागि प्रसारण लाइनका सम्पूर्ण उपकरणहरु आपूर्ति भइसकेका छन् । ८ वटा टावरमध्ये ५ वटाको जग हालिसकिएको छ ।

    तामाकोशी तथा सुनकोशी नदी र ती नदीहरूका सहायक खोलानालाको जलविद्युत् आयोजनाको विद्युत् राष्ट्रिय प्रसारण प्रणालीमा प्रवाह गर्न तामाकोशी–काठमाडौँ प्रसारण लाइन र सबस्टेसन निर्माण सुरु गरिएको हो । एसियाली विकास बैकको सहुलितपूर्ण ऋणमा प्रसारण लाइन तथा सबस्टेसनको निर्माण भइरहेका छन् ।

    तामाकोशी–काठमाडौँ २२०÷४०० केभी प्रसारण लाइन आयोजनाअन्तर्गत रामेछापस्थित नयाँ खिम्ती सबस्टेसनबाट बाह्रबिसेसम्म ४२ किलोमिटर प्रसारण लाइन निर्माणाधीन छ । प्रसारण लाइनमा पर्ने ११८ वटा टावरहरुमध्ये ८ वटाको मात्र निर्माण बाँकी छ । त्यसमध्ये ७ वटा टावर सिन्धुपाल्चोकमा वन क्षेत्रमा निर्माण गर्नु पर्ने छ ।

    १ वटा टावर नयाँ खिम्ती सबस्टेसन नजिक स्थानीयको अवरोधका कारण निर्माण हुन सकिरहेको छैन । प्रसारण लाइनको ३० किलोमिटर तार तानिएको छ । यो खण्ड निर्माणको जिम्मा पाएको ठेकेदारले समस्या समाधान भएमा तीन महिनाभित्रमा काम सक्ने बताएको छ ।

    त्यस्तै बाह्रबिसेबाट काठमाडौँको लप्सीफेदीसम्मको ४६ किलोमिटर ४०० केभी डबल सर्किट प्रसारण लाइन पनि निर्माणाधीन छन् । ४६ किलोमिटर प्रसारण लाइनमा पर्ने १२२ वटा टावरमध्ये लप्सीफेदीका स्थानीयको अवरोधका कारण ४ वटा टावर निर्माण बाँकी छ ।

    Facebook Comments Box

    बाह्रबिसे सबस्टेसन
    Share. Facebook Twitter Pinterest LinkedIn Tumblr Email Copy Link
    पहिलोक्लिक
    • Website
    • Facebook
    • X (Twitter)

    पहिलो क्लिक डटकम आम सरोकारका विषयलाई प्राथमिकता दिने नेपालको अनलाइन न्यूज पोर्टल हो ।

    Related Posts

    यो कार्कीमाथिको कारवाही होइन जिम्मेवारी हेरफेर मात्रै हो: मन्त्री पोखरेल

    November 4, 2026

    अन्तत: कार्कीलाई हटाएर केसी प्रहरीको महानिरीक्षक नियुक्त

    November 4, 2026

    पहिलो पटक ‘कुकुर तिहार’ रिल प्रतियोगिता

    November 4, 2026

    राष्ट्रिय गौरवका सिँचाइ आयोजनाबाट नयाँ खेतमा पानी

    November 1, 2026

    बैंककमा ऊर्जामन्त्री श्रेष्ठको सम्बोधन: ‘हाम्रा हिमाल जोगाउन विश्वले सहकार्य गरोस्’

    October 30, 2026

    कात्तिक १५ देखि नागढुंगा सुरुङमार्ग प्रयोगमा टोल शुल्क लाग्ने

    October 29, 2026
    Add A Comment

    Leave A Reply Cancel Reply

    About Us
    About Us

    पहिलो क्लिक डटकम जनसरोकारका विषयलाई प्राथमिकता दिने नेपालको अनलाइन न्यूज पोर्टल हो । सत्यता, निष्पक्षता र विश्वसनीयता हाम्रो सिद्धान्त हो । पहिलो क्लिकले समाचार पोर्टल मात्र होइन, आवाजविहीनहरुको आवाज पनि हो ।

    Facebook X (Twitter)
    Pahilo Click Studio
    https://www.youtube.com/watch?v=RVOSL5cqB1w
    Contact

    01-4410872
    pahiloclick@gmail.com
    New Plaza, Putalisadak, Kathmmandu
    सूचना विभाग दर्ता नं: २०१७/२०७७/७८

    © 2026 GOSA Designs. Designed by GOSA.
    • राजनीति
    • प्रदेश
    • विश्व
    • समाज
    • सिफारिस

    Type above and press Enter to search. Press Esc to cancel.
